礦山修復工期要求: 180日歷 天
規模:
1、在原礦業遺留的瓦山尾礦庫旁修建危險物填埋場一座,配套建設廢渣穩定化處理設施;
2、將原礦業廠區三處(1、2、3號渣點)、老工業園5號渣點共26400m3危險廢物進行清理,并清運至填埋場經穩定處理后安全填埋礦山修復;
3、將老工業園6號渣點一般II類固廢3200m3、7號渣點一般二類固廢4000m3轉運至填埋場安全填埋礦山修復;
4、對4號渣點、老工業園6、7、8號共32200m3渣土(屬于一類固廢)進行就地平整并覆土、綠化修復;
礦山修復建設內容:
對礦業內 1 號、2 號、3 號渣點、老工業園 5 號危險廢物廢渣點共 26400m3 進行異位穩定化固化處理修復;新建危險廢物安全填埋場對固化穩定化后的廢渣約 31700m3 及 7 號渣點的Ⅱ類廢渣約 4000 m3 進行安全填埋修復處理;其他廢渣點直接采用覆土綠化。
礦山修復技術:危險廢物安全填埋技術、固化穩定化技術、原位生態恢復技術、原位閉庫治理技術

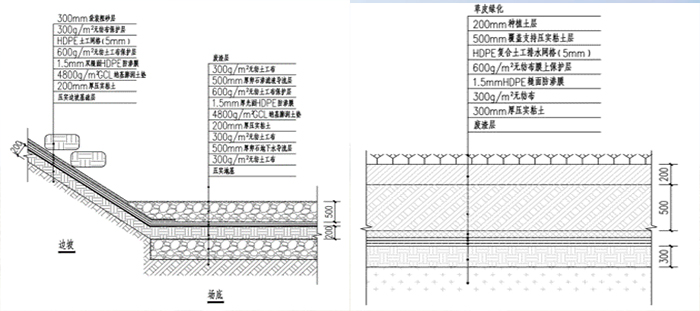

防滲工藝:采用HDPE膜進行水平防滲及邊坡防滲,無紡布作為保護層。
